Elektrisch laden op bedrijventerreinen

Waarom jouw bedrijventerrein niet zonder gedeelde laadpleinen kan.

Een elektrische truck laadt onder een oranje laadportaal op een groot laadplein.

De transitie naar elektrisch vervoer brengt unieke uitdagingen met zich mee voor bedrijventerreinen in Nederland. Volgens onderzoekers van ElaadNL zal in 2050 bijna het volledige wagenpark van trucks en bestelwagens elektrisch zijn. Hier lees je wat dit betekent voor bedrijventerreinen en hoe we jouw organisatie kunnen helpen.

De transitie naar elektrisch vervoer: kansen en obstakels

In 2050 rijden naar verwachting ongeveer 1,2 miljoen volledig elektrische bestelauto’s en 150.000 e-trucks op de Nederlandse wegen. Deze massale overstap naar elektrisch vervoer zal resulteren in een extra elektriciteitsvraag van 17 tot 20 terawattuur (TWh) per jaar, wat meer dan 10% van het huidige jaarlijkse elektriciteitsverbruik in Nederland vertegenwoordigt.

Specifieke uitdagingen bedrijventerreinen

De transitie van diesel tanken naar elektrisch laden brengt specifieke uitdagingen met zich mee en vereist een andere manier van denken.

  • Beperkte netcapaciteit

    Veel bedrijventerreinen hebben onvoldoende capaciteit op het elektriciteitsnet, en kunnen deze niet uitbreiden door netcongestie bij de regionale netbeheerders of TenneT.

  • Ruimtelijke beperkingen

    Fysieke ruimte om de laadinfrastructuur en de bijbehorende installatie veilig in te kunnen passen ontbreekt vaak.

  • Hoge opstartkosten

    Investeren in laadinfrastructuur kan financieel uitdagend zijn, vooral voor kleinere bedrijven. Er zijn echter ook subsidies beschikbaar.

Gedeelde laadinfrastructuur

Een van de meest effectieve oplossingen is het implementeren van gedeelde laadinfrastructuur. Door samen te werken kunnen bedrijven profiteren van lagere kosten, efficiënter ruimtegebruik en beter beheer van de netcapaciteit:

  • Kostenbesparing: investeringen worden gedeeld of terugverdiend door een tarief te vragen aan mensen die komen laden. Ook gezamenlijke subsidieaanvragen kunnen de kosten verlagen.
  • Efficiënt gebruik van ruimte: in plaats van individuele laadpunten wordt een centraal laadplein ontwikkeld.

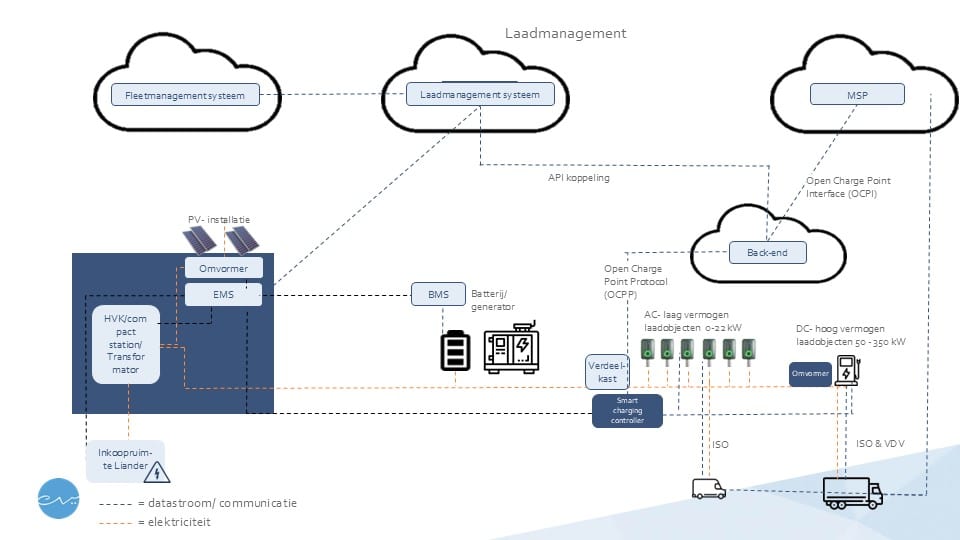

  • Geoptimaliseerd energiegebruik: slimme software spreidt de laadmomenten, waardoor piekbelasting wordt voorkomen.

Bij een laadplein op een bedrijventerrein zijn er veel factoren om rekening mee te houden, ook de financiële afhandeling en bijvoorbeeld de verrekening van Hernieuwbare Brandstofeenheden (HBE’s).

De aanpak van EVconsult: een vijfstappenplan

  1. Inventarisatie: inzicht in de huidige situatie

    Elk traject begint met een uitgebreide inventarisatie. Enquêtes bij de ondernemers, CBS-gegevens en input van netbeheerders geven inzicht in wagenparken, energiegebruik en plannen voor verduurzaming. In stakeholderbijeenkomsten worden ondernemers betrokken om gezamenlijke doelen te bepalen. En we analyseren de infrastructuur: hoe ziet de huidige energievoorziening eruit en wat zijn de knelpunten?

  2. Analyse: knelpunten en kansen in kaart brengen

    Na de inventarisatie volgt een diepgaande analyse. Waar liggen de beperkingen in de netcapaciteit en hoe kunnen deze worden opgelost? Welke fysieke ruimte is beschikbaar en hoe kan deze optimaal worden benut? Welke vergunningen zijn nodig en wat betekent dit voor de planning? Omdat bedrijventerreinen sterk verschillen in structuur en organisatie, is een flexibele aanpak essentieel: “one size fits none” is daarbij het uitgangspunt. Data over voertuigen en energiegebruik is vaak versnipperd, wat de analyse complexer maakt.

  3. Ontwerp: een concreet plan voor collectieve infrastructuur

    Tijdens de ontwerpfase ontwikkelen we een plan dat technische haalbaarheid en samenwerking combineert: de locatiekeuze voor de laadpunten, een energiebalans die de laadmomenten verdeelt om piekbelasting te voorkomen, en een businesscase met de kosten en baten voor de betrokken partijen.

  4. Realisatie: van plan naar praktijk

    Het ontwerp wordt vertaald naar realisatie. Samen selecteren we leveranciers voor laadpunten, batterijen en energiemanagementsystemen. Het plan wordt omgezet in werkende infrastructuur, en de contracten tussen bedrijven en leveranciers worden juridisch goed vastgelegd.

  5. Nazorg en optimalisatie

    Na oplevering blijft EVconsult vaak betrokken. Werken de laadpunten zoals gepland? Dat toetsen we met een factory acceptance test (FAT) en een site acceptance test (SAT). Met monitoring zien we of er verbeteringen nodig zijn, en we ondersteunen bedrijven bij nieuwe uitdagingen, zoals groeiende laadbehoeften.

Waarom kiezen voor EVconsult?

Met een unieke combinatie van technische expertise en strategisch inzicht helpt EVconsult bedrijven en gemeenten om bedrijventerreinen toekomstbestendig te maken. Onze aanpak biedt:

  • Flexibiliteit: geen terrein is hetzelfde. We bieden maatwerk voor elk traject.
  • Efficiëntie: door samenwerking te stimuleren, minimaliseren we kosten en realiseren we snelle oplossingen.
  • Continuïteit: van inventarisatie tot nazorg blijven we betrokken om de transitie soepel te laten verlopen.
Vier elektrische trucks staan aan de laadpalen bij een distributiecentrum.

Voorbeeldprojecten

Bekijk al ons werk

Maak jouw project succesvol

Benieuwd hoe jouw bedrijventerrein klaar kan zijn voor elektrisch vervoer? Neem vandaag nog contact op met Michiel en ontdek de mogelijkheden. We kennen de sector door en door: we weten welke partijen waarin uitblinken, welke oplossingsrichtingen logisch zijn en waar je rekening mee moet houden. Bovendien begeleiden we je bij het opzetten van samenwerkingen, zodat je zeker weet dat jouw project een succes wordt.

Michiel Aldenkamp

Senior Consultant

Meer over Michiel

Meer over logistiek en wagenparken

Alle kennis
  • Flex-e subsidie 2026: nog subsidie aanvragen voor een flexibiliteitsscan?

    Nieuws

    Vanaf 1 juli 2026 geldt een nieuw prioriteringskader voor netaansluitingen. Kleinverbruikers worden daarin voor het eerst meegenomen in de systematiek waarbij transportschaarste wordt verdeeld op basis van maatschappelijke prioriteit. Publieke laadinfrastructuur krijgt geen prioriteit en belandt daardoor achteraan in de wachtrij.

    7 min leestijd

  • ERE-E en RED3 vanaf 2026

    Nieuws

    Vanaf 2026 liggen er concrete kansen om de businesscase van elektrisch rijden verder te versterken, juist in een tijd van stijgende brandstofprijzen. Met de invoering van RED3 en de aangepaste Regeling energie vervoer verandert de systematiek achter het inboeken van elektriciteit ingrijpend. Dat klinkt technisch, maar de impact is concreet: het nieuwe systeem met ERE-certificaten (ERE-E) biedt mogelijkheden om meer waarde te halen uit elke geladen kilowattuur.

    6 min leestijd

  • Subsidies en regels elektrische mobiliteit in 2026

    Nieuws

    Elektrische mobiliteit verschuift in 2026 van brede stimulering in de richting van strengere randvoorwaarden. Bedrijven krijgen nog steeds ondersteuning bij elektrificatie, maar worden geacht om voertuigen, laadinfrastructuur en energievoorziening beter op elkaar af te stemmen. De beschikbaarheid van netcapaciteit en de manier waarop stroom wordt gebruikt spelen daarbij een steeds belangrijkere rol.

    5 min leestijd
